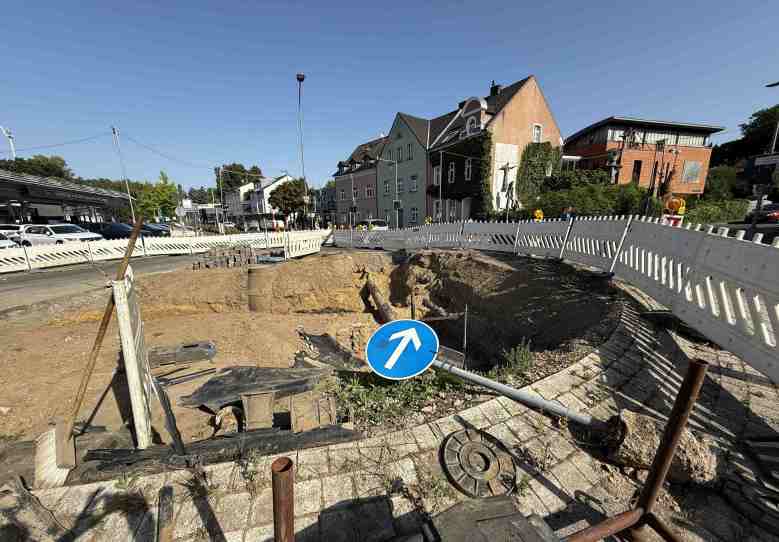

Der Kreisverkehr an der Reuterstraße gleicht einer Kraterlandschaft, die Arbeiten entlang der Johann-Wilhelm-Lindlar-Straße dauern an. Foto: Redaktion

Mit der Sanierung der Dombach-Sander-Straße arbeitet die Stadtverwaltung eine weitere Position des langen Straßenbau-Programms ab. Die Ankündigung hat Fragen provoziert: Warum ist jetzt ausgerechnet diese Straße dran – und mit welchen Baustellen ist sonst noch zu rechnen? Wir haben die Antworten – auch zur Laurentiusstraße sowie zur Altenberger-Dom-Straße. Und eine weitere schlechte Nachricht zur Johann-Wilhelm-Lindlar-Straße.

In Sachen Straßenbau kann die Stadtverwaltung eigentlich nur alles falsch machen. Wird nicht saniert, kocht der Ärger über die scheppernden Schlaglöcher hoch. Wird saniert, laufen die Klagen über Baustellen und Umleitungen ein. Tatsächlich wurden in den vergangenen Monaten relativ viele Baustellen eingerichtet, die sich zum Teil massiv verzögern.

+ Anzeige +

Daher haben wir zum Stand der Dinge einige Fragen an die Stadtverwaltung gerichtet, hier kommen die Antworten.

Zur Erinnerung: Ein Straßenbauprogramm hatte die Stadtverwaltung dem Stadtrat 2023 vorgelegt, demnach müssten eigentlich 220 der 440 Straßen in Bergisch Gladbach erneuert werden, allenfalls ein Drittel davon war zum damaligen Stand bis 2027 zu bewältigen. Doch von Anfang an war klar, dass angesichts der Personalengpässe auch davon nur ein Bruchteil umgesetzt werden kann.

Mehr zum Thema

Straßen (und Zahlen) des Grauens

Die Fotos, die Martin Hardt im Ratssaal präsentiert, zeigen Wunden und Wülste, Krater und Aufbrüche. Sie zeigen Bergisch Gladbachs Straßen, die zu einem großen Teil in einem grauenvollen Zustand sind. Das soll sich ändern; doch einfach wird das nicht.

2023 lief wenig, 2024 erhielten immerhin Teile der Paffrather Straße und der Dellbrücker Straße sowie die Dechant-Müller-Straße und die Rommerscheider Straße neue Fahrbahndecken.

Dennoch wuchs die Liste bei der Aktualisierung des Programms Anfang 2025 auf 300 große und kleine Positionen an. Gleichzeitig lieferte die Stadt eine Priorisierungsliste – mit 33 geplanten Maßnahmen in 2025 und jeweils 26 in 2026 und 2027.

In diesem Jahr kam die Stadt bislang jedoch nur bei einigen kleineren und hoch umstrittenen Projekten voran: die Fahrradstraßen im Hasenweg, in der Siegenstraße, Parkstraße und Nachtigallenstraße. Größere Projekte wie die Laurentiusstraße und die Johann-Wilhelm-Lindlar-Straße blieben dagegen stecken.

Zurück zum Ausgangspunkt, zur Sanierung der Dombach-Sander-Straße. Sie soll ab der kommenden Woche eine neue Decke bekommen. In Abschnitten über vier Monate hinweg, aber mit einer Vollsperrung der direkten Verbindung von Herrenstrunden nach Herkenrath.

Mehr zum Thema

Dombach-Sander-Straße wird saniert

Ab dem 25. August wird die Fahrbahnoberfläche der Dombach-Sander-Straße saniert. Dafür ist eine Vollsperrungen der kleinen Straße vom Papiermuseum hinauf nach Sand in drei Abschnitten erforderlich, die Bauzeit ist für rund vier Monate angesetzt.

Warum ausgerechnet diese Straße, die doch gar nicht so schlecht ist, kommentierten Leser. Da ist die Stadtverwaltung anderer Meinung: Der Zustand sei schlecht, zudem habe das Land zugesagt, 70 Prozent der Kosten der grundhaften Erneuerung zu übernehmen.

Die schon lange angekündigte Ommerbornstraße, auch das stellt die Stadt klar, wird nicht erst nach der Dombach-Sander-Straße erneuert, sondern parallel dazu. Allerdings mussten beide Maßnahmen separat ausgeschrieben werden, die Firma für die Ommerbornstraße werde voraussichtlich Mitte September beginnen.

Bei der Laurentiusstraße gibt es nach wie vor keinen festen Termin. Sie war im oberen Bereich für Vorarbeiten der Belkaw zwar über Monate gesperrt, für die eigentliche Sanierung der Straße gibt es bislang aber noch keinen Vertrag. Nach einer zweiten Ausschreibung befinde sich die Stadt jetzt immerhin in Verhandlungen mit einem Bieter, ein Baubeginn „noch im Herbst“ werde weiter angestrebt.

Mehr zum Thema

Umbau der Laurentiusstraße erneut aufgeschoben

Kaum ein Straßenbauprojekt in Bergisch Gladbach ist so umstritten wie die Neugestaltung der Laurentiusstraße. Nachdem der Umbau zur Fahrradstraße gescheitert war, stand in diesem Frühsommer die Sanierung mit Fuß- und Radverkehr-freundlichen Elementen an. Doch daraus wird zunächst nichts – das Projekt muss erneut ausgeschrieben werden.

Der 2. Abschnitt der Altenberger-Dom-Straße soll nach Angaben der Stadt „in Kürze“ ausgeschrieben werden. Wenn ein wirtschaftliches Angebot eingehe, sei ein Baubeginn noch in diesem Jahr möglich.

Die geplante Wiederherstellung der Johann-Wilhelm-Lindlar-Straße nach dem Bau der Isotec-Zentrale und dem Kalköfen-Karré wird seit Januar von der RheinNetz blockiert. Sie hatte zunächst nur Leitungen erneuern wollen, musste dann aber auch an Wasserarmaturen unter dem Kreisel an der Reuterstraße heran. Inzwischen sieht der Bereich wie eine Kraterlandschaft aus, eine Baustellenampel bremst den Verkehr massiv aus.

Hier hält die Stadt eine weitere Hiobsbotschaft bereit: Die Arbeiten der RheinEnergie (und damit die Sperrung der „Jo-Wi-Li-Straße“) werden „noch bis (mindestens) zum Jahresende andauern“, sagt die Stadt jetzt auf Nachfrage. Erst danach können die Straße erneuert und der Gehweg sowie Parkstreifen entlang des neuen Wohnquartiers beginnen.

Die Stützmauer am Hang zum Gelände von Pütz-Roth an der Kürtener Straße ist ein weiteres altes Thema. Hier sei „in Kürze“ die Veröffentlichung der Ausschreibung geplant. Mit Blick auf den Winter werde den Firmen bewusst ein größeres Zeitfenster eingeräumt. Die Arbeiten könnten zwar noch vor dem Winter starten, die Fertigstellung sei in jedem Fall jedoch bis Ende 2026 vorgesehen.

Die Stadt warnt jedoch, dass diese Arbeiten besondere Erfahrung und statische Begleitung erfordern, da umfangreichere Stützarbeiten mit Rückverankerungen notwendig seien. Das mache es schwierig und langwierig, geeignete Planungsbüros zu finden.

Migenda: Straßenbau hat spürbar an Dynamik gewonnen

Für den Rest des Jahres nennt die Stadt einige weitere Projekte: Die Straßenbau-Maßnahmen Om Rodde und Britanniahütte sowie der Fußweg An der Wallburg und eine Fahrbahndeckenerneuerung in Wildphal befänden sich in der Vorbereitung der Ausschreibung.

Unter dem Strich, bilanziert es der zuständige Beigeordnete Ragnar Migenda, sei in diesem Jahr eine ganze Reihe straßenbaulicher Projekte endlich erledigt worden – nachdem die notwendigen Planungen und Abstimmungen sowie die Klärung von Förderbedingungen in Gang gekommen seien. Zuvor seien offenen Stellen nachbesetzt und externe Planer erfolgreich eingebunden worden. Dadurch habe das Straßenbauprogramm „spürbar an Dynamik“ gewonnen.

Migenda erinnert aber auch daran, dass alle diese Arbeiten nur einen Teil der Aufgaben der zuständigen Fachabteilungen darstellen – und parallel zu Aufträgen zur Verbesserung der Fahrradinfrastruktur sowie der Sicherheit der Kinder auf Schulwegen und zur Kita laufen. Und schließlich binde das Integrierte Handlungskonzept Bensberg mit dem Megaprojekt Schlossstraße viele Kapazitäten.
