Auf der Dombach-Sander-Straße wird bereits gearbeitet, die Sanierung der Ommerbornstraße startet in zwei Wochen. Vertreter der Stadt und Baufirma beim „gemeinsamen Spatenstich“. Foto: Stadt GL

Zwischen der Herkenrather Straße und Oberlerbach bekommt die Ommerbornstraße einen neuen Asphaltbelag, die Lautstärke reduzieren und im Sommer die Temperaturen dämpfen soll. Los geht es am 6. Oktober, für mindestens drei Monate bleibt die Durchfahrt gesperrt. Die Anlieger werden nicht an den Kosten beteiligt.

Wir veröffentlichen eine Mitteilung der Stadt Bergisch Gladbach

Die Ommerbornstraße erhält eine neue Fahrbahndecke. Im Bereich zwischen der Herkenrather Straße und der Straße Oberlerbach soll die Sanierung ab 6. Oktober 2025 umgesetzt werden. Die neue Fahrbahndecke wird die Temperaturen im Sommer senken und die Lautstärke reduzieren.

Für die Sanierung wird eine Befestigung aus Asphalt gewählt. Neben der grundsätzlichen Substanzverbesserung ist geplant, die oberste Asphaltschicht, die so genannte Deck- oder Verschleißschicht, mit einem leicht aufgehellten Asphalt auszuführen. Dies soll im Sommer die Temperaturen absenken und nachts die Sicht verbessern. Zudem wird für die Asphaltdeckschicht ein feinkörniges Material gewählt, das die Lärmemissionen und -immissionen absenkt.

+ Anzeige +

Neben der Sanierung der Fahrbahn werden in einem Zug defekte Abwasserschächte saniert und die vorhandenen Schachtabdeckungen sowie die Straßeneinläufe erneuert. In den Bereichen der Hausnummern 14 und 64 wird der Gehweg verbreitert.

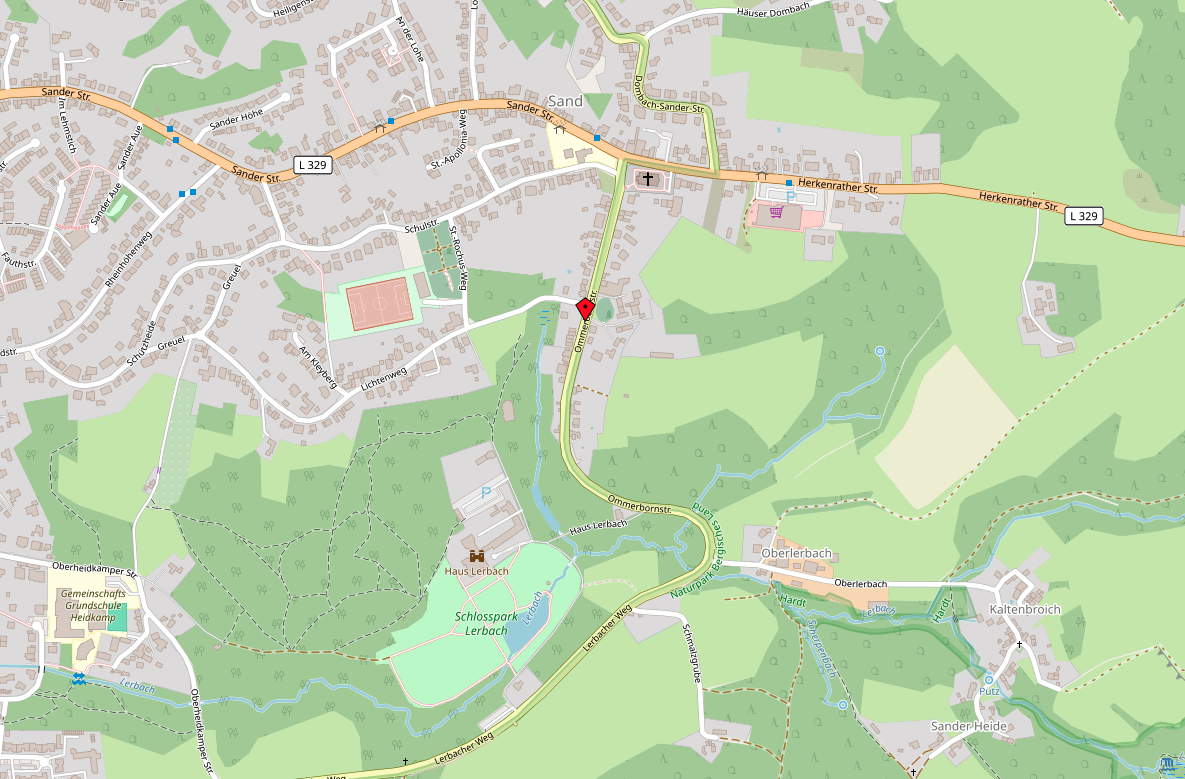

Foto: Screenshot OpenStreetMap

Vollsperrung

Die Ommerbornstraße hat eine zu geringe Breite, um bei einer halbseitigen Sperrung die erforderliche Mindestbreite einer Fahrbahn einhalten zu können. Daher muss unter Vollsperrung gearbeitet werden.

Mehr zum Thema

Welche Straßen die Stadt 2025 noch / nicht in Angriff nimmt

Mit der Sanierung der Dombach-Sander-Straße arbeitet die Stadtverwaltung eine weitere Position des langen Straßenbau-Programms ab. Die Ankündigung hat Fragen provoziert: Warum ist jetzt ausgerechnet diese Straße dran – und mit welchen Baustellen ist sonst noch zu rechnen? Wir haben die Antworten – auch zur Laurentiusstraße sowie zur Altenberger-Dom-Straße. Und eine weitere schlechte Nachricht zur Johann-Wilhelm-Lindlar-Straße.

Die Markierung erfolgt in der Regel nach Fertigstellung aller Abschnitte und nach Verkehrsfreigabe. Hierfür ist keine erneute Sperrung erforderlich, da außerhalb des Berufsverkehrs im fließenden Verkehr gearbeitet wird.

Drei Bauabschnitte, 12 bis 15 Wochen

Die Arbeiten unterteilen sich in drei Bauabschnitte: Der erste Bauabschnitt reicht von Lichtenweg bis zur Herkenrather Straße und ist zugleich der aufwändigste Bauabschnitt. Der zweite Bauabschnitt wird zwischen dem Lichtenweg und der Ortstafel gebildet, der dritte Bauabschnitt zwischen der Straße Oberlerbach und der Ortstafel.

Die Bauzeit beträgt insgesamt schätzungsweise 12 bis 15 Wochen, wobei die einzelnen Abschnitte aufgrund des unterschiedlichen Aufwandes unterschiedlich lang bearbeitet werden.

Mehr zum Thema

Mehr Sicherheit für Kita-Kinder an der Dombach-Sander-Straße?

Bei der Sanierung der Dombach-Sander-Straße gibt es eine Veränderung des Straßenverlaufs, die bei der Anwohnerschaft zu Fragen geführt hat. Auf halber Strecke zwischen Kürtener und Herkenrather Straße wird die Fahrbahn verengt, Stellplätze auf der Straße fallen weg. Wir haben nachgefragt, was damit bezweckt wird.

Land übernimmt Straßenbaubeiträge

In Nordrhein-Westfalen werden für Maßnahmen zur Erneuerung, Verbesserung oder Erweiterung bestehender Straßen keine Straßenbaubeiträge mehr erhoben, wenn die Maßnahmen ab dem 1. Januar 2024 beschlossen wurden bzw. werden. Der nach früherem Recht auf die Anlieger entfallende Kostenanteil wird nunmehr vom Land NRW übernommen. Den Anliegerinnen und Anliegern entstehen daher diesbezüglich durch den Ausbau keine Kosten.
