Ursprünglich sollte die Sanierung des Nicolaus-Cusanus-Gymnasiums 2023 abgeschlossen sein. Da das nach wie vor nicht der Fall ist, wird Jahr für Jahr ein Update erforderlich. In einer neuen Vorlage für den Schulausschuss heißt es jetzt relativ vage, das Projekt solle „zum Schuljahr 2027/2028“ fertiggestellt werden. Bei weiter kräftig steigenden Kosten. Wir haben nachgefragt.

Vor einem Jahr hatte die Stadt den Fahrplan für die Sanierung des NCG aktualisiert, der nach der Insolvenz wichtiger Auftragnehmer aus dem Ruder gelaufen war. Der neue Nordtrakt könne Ende 2025 bezogen werden, der Mitteltrakt als letzter wichtiger Bestandteil solle im März 2026 fertig sein. Schon das kam einem erneuten Aufschub um 15 Monate gleich – und ist ebenfalls nicht einzuhalten.

+ Anzeige +

Laut aktuellem Bauzeitenplan, so die Verwaltung auf Anfrage des Bürgerportals, sollen Nordtrakt, Verwaltung und Aula ab dem 28.3.2026 bezugsbereit sein. Also ein weiterer Verzug um vier Monate. Der Mitteltrakt könne ab dem 4. August 2026 bezogen werden, auch er wird also erst ein halbes Jahr später fertig.

Für die Schule, die sich längst auf den Betrieb in Containern eingestellt hat, ist das kein Drama. Die neuen Zeiten seien ihnen bereits von der Verwaltung mitgeteilt worden, berichtet Vize-Schulleiter Jörg Schmitter. Er hält einen detaillieren Plan bis Sommer 2027 bereit:

  • bis Ende Sommerferien 2025: Auslagerung der letzten Naturwissenschaftsräume aus dem Mitteltrakt in eine Containeranlage nördlich der Sporthalle 1
  • Bezug des neuen Nordtraktes, der Verwaltung und der Aula nach den Osterferien 2026
  • ab Osterferien 2026 bis Sommerferien 2026 parallel Rückbau der Containeranlagen A, B, D und des Verwaltungscontainers und Beginn der Schadstoffentsorgung Südtrakt
  • bis Ende Sommerferien 2026 Abriss Südtrakt und Neubau eines doppelstöckigen Containers anstelle des Containers B zur Deckung der Bedarfe für G9
  • bis Ende der Sommerferien 2026 Fertigstellung des Mitteltraktes und Umzug zurück aus den NW-Containern in die neuen Naturwissenschaftsräume im Mitteltrakt sowie Bezug der letzten neuen Klassenräume im Mitteltrakt
  • parallel zu 5. bis Sommerferien 2027 Rückbau weiterer Containeranlagen, Bau einer großen Regenrückhalteregole unter dem und Fertigstellung des neuen Schulhofes.

Aus dieser Aufstellung geht auch die Bereitstellung eines neuen Containerbaus für die Rückkehr zu G9 hervor – ein Projekt, dass die Stadt außerhalb der NCG-Sanierung durchführt und auch separat abrechnet.

Alle Flächen auf dem Schulgelände sind mit Containern belegt.

Kosten steigen um weitere 16 Prozent

Für die Maßnahme „Sanierung und Teilneubau Nicolaus-Cusanus-Gymnasium“ (ohne G9) kalkuliert die Stadtverwaltung jetzt noch einmal 6,5 Millionen Euro oder 16 Prozent mehr als zuletzt veranschlagt.

Als Begründung verweist die Stadt in der Vorlage nicht nur auf die üblichen Erhöhungen der Baukosten im Projektverlauf hin. Sondern auch darauf, dass im Laufe der Zeit große Bestandteile neu in das Projekt aufgenommen worden waren: zum Beispiel die dann doch notwendig gewordene (erneute) Sanierung des Mitteltraktes und der Bibliothek oder ein Ausbau der digitalen Tafeln.

Auch zuletzt wurden zusätzliche Arbeiten erforderlich (Alle Mehrausgaben schlüsselt die Stadt in der Beschlussvorlage detailliert auf.)

Noch einmal deutlich teurer und langwieriger wurde es, weil einige Auftragnehmer insolvent wurden bzw. ihre Arbeiten so schlecht ausführten, dass ihre Verträge gekündigt und die Leistungen erneut beauftragt werden mussten. Zum Teil per Ausschreibung.

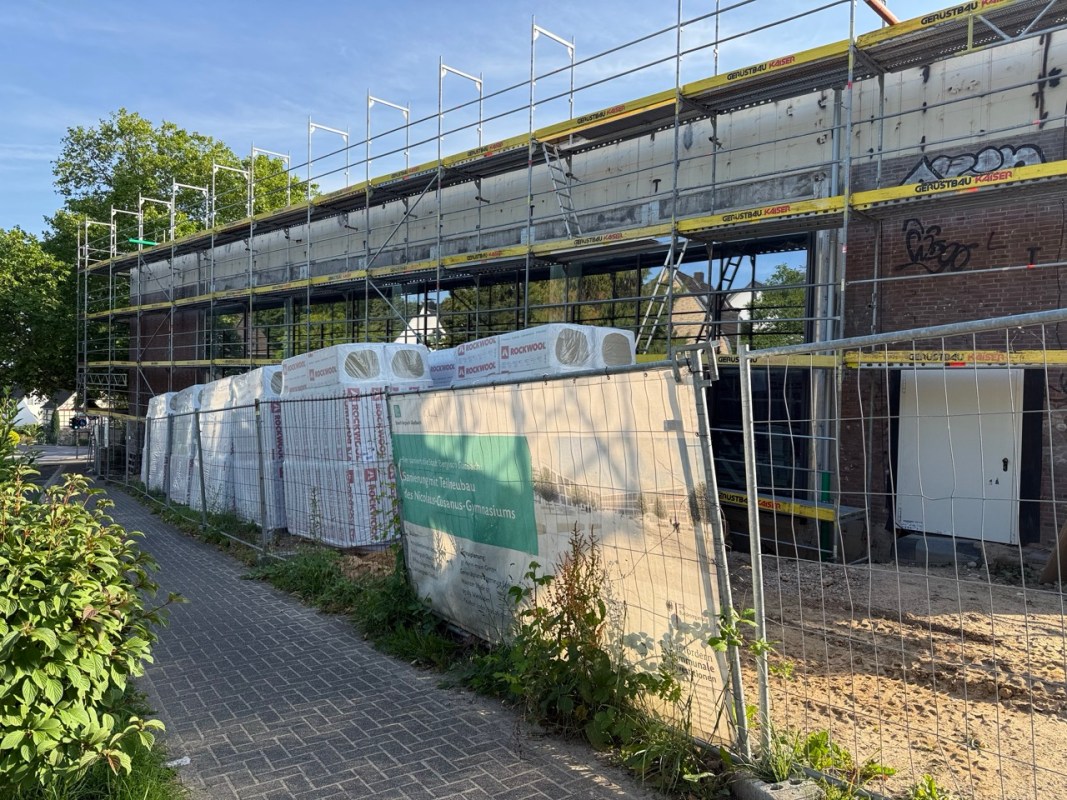

Sichtbarstes Beispiel: Die neue orangene Fassade der Aula an der Reuter-Straße. Sie war bereits vor mehreren Jahren in Teilen angebracht worden, dann tat sich nichts mehr – weil erhebliche Mängel entdeckt worden waren. Jetzt wurden die neuen Teile entfernt, das Dämmmaterial liegt für den nächsten Anlauf bereit. Diese erneute Auftragsvergabe schlägt allein mit 860.000 Euro zu Buche.

Die Stadt prüfe kontinuierlich Schadensersatzansprüche, betont sie in der Vorlage. Aber ob tatsächlich ein Teil der Mehrausgaben wieder hereinkommt, ist mehr als fraglich.

Unter dem Strich erhöhen sich die Kosten in der aktuellen Kalkulation um 6.499.285 Euro – und erreichen damit eine Gesamthöhe von 48 Millionen Euro. Für die Teilsanierung einer einzigen Schule und mehr als das Vierfache von dem, was 2014 veranschlagt worden war.
