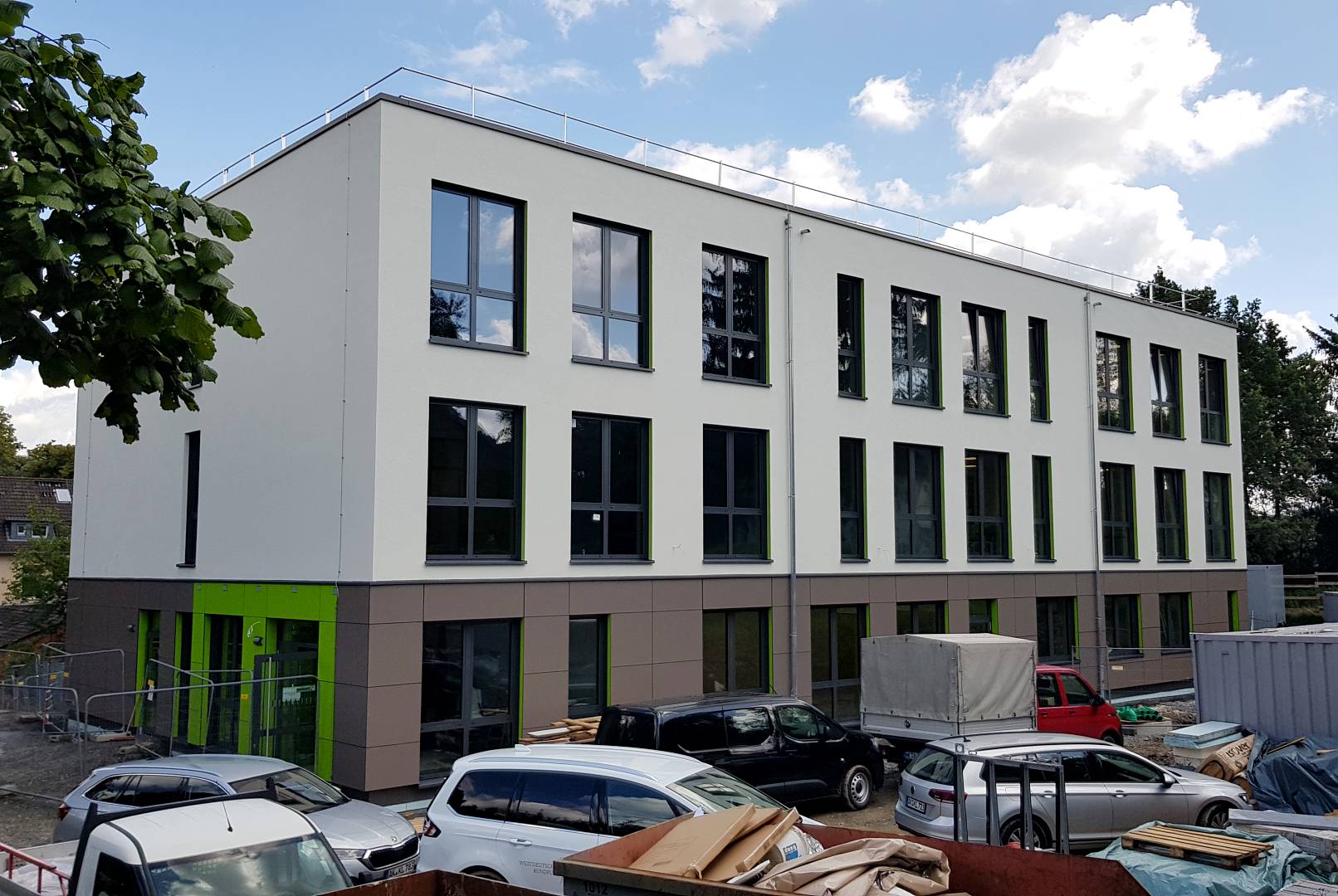

Die Schulerweiterung der GGS Hebborn von der Rückseite. Das Gebäude ist fertig, die Außenanlagen und der Bolzplatz brauchen noch Zeit

Die ersten Schüler:innen der KGS In der Auen haben am Montag die neuen Klassenräume bezogen, in der GGS Hebborn nehmen die I-Dötzchen heute die Schul-Erweiterung in Gebrauch. In sieben Monaten haben Stadt, Schulbau-Gesellschaft und Baufirma die beiden Modulbauten fertig gestellt – und für die gerade erst anlaufende Generalsanierung der Schulen Maßstäbe gesetzt. Wir schauen uns die „Sofortschulen“ und ihr Erfolgsrezept genau an

Der Weg entlang der GGS Hebborn ist matschig, Gräben mit Rohrleitungen durchziehen das Gelände – doch hinter dem Altbau an der Odenthaler Straße steigt ein klar gegliederter Schulbau in die Höhe. Die sechs Unterrichts- und OGS-Räume auf drei Etagen wirken groß und hell, stabile Stühle mit grünen Sitzen und verstellbaren Fußrasten stehen bereit. Noch sind die Wände kahl: Schultafeln gibt es hier ohnehin nicht mehr, die digitalen Boards sollen in den nächsten Tagen geliefert werden.

+ Anzeige +

Damit steht das neue Schulgebäude für die Einschulung der rund 80 Erstklässler:innen in Hebborn an diesem Dienstag grundsätzlich bereit; die zweite Sofortschule an der KGS In der Auen ist schon am Montag in Betrieb genommen worden (Fotos unten).

Zwei komplette Schulgebäude, von der noch sehr jungen Schulbaugesellschaft und der Baufirma Kleusberg in enger Kooperation mit den Fachbereichen Hochbau und Schulen der Stadtverwaltung wie versprochen pünktlich zum Schulstart errichtet – das sei eine absolute Punktlandung, freuten sich am Montag alle Beteiligten bei der Vorstellung der Gebäude.

Hintergrund: Das Geheimnis der Geschwindigkeit

Seit Projektstart verging gut ein Jahr, die reine Bauzeit betrug sieben Monate. Das Tempo geht auf mehrere Faktoren zurück: die Auslagerung des Projektes an die neue städtische Schulbau-Gesellschaft, die Vergabe an ein erfahrenes Totalunternehmen, die Bauweise mit vorgefertigten Modulen und eine enge Kooperation aller betroffenen Fachbereiche der Stadtverwaltung. Tempo und Qualität haben aber auch einen Preis, der deutlich über den ersten Schätzungen liegt.

Die Schulen wurden von der Firma Kleusberg mit vorgefertigten Modulen zusammengesetzt. Ein Video von der Montage finden Sie hier.

Wasser noch nicht verfügbar

Mit den Außenanlagen und der Wiederherstellung des Bolzplatzes in Hebborn sowie des Spielplatzes in Refrath wird es noch etwas dauern, doch die Gebäude selbst sind bis auf einige Restarbeiten komplett.

Die Wasseranschlüsse sind zwar fertig – allerdings darf das Frischwasser erst nach einer Frist von zwei Wochen genutzt werden. „Wir müssen die hygienischen Auswertungen abwarten, das ist gesetzlich geregelt“, erklärt Rolko. Solange wird die Mensa in Hebborn noch extern beliefert, erst dann kann die neue Küche in Betrieb gehen.

Auch die Toilettenanlagen können in den ersten Tagen noch nicht betreten werden; zwei Bundesfreiwilligendienstler sollen die Schüler:innen zu den Sanitärräumen im Altbau geleiten.

Schule freut sich über Platz und Qualität

Schulleiter Manfred Hermann berichtet, dass es im Kollegium durchaus Skepsis gab, was den Zeitplan und die Qualität des neuen Gebäudes betraf. Das Schreckgespenst „Containerschule“ habe sich rasch aufgelöst. „Der Standard des Gebäudes und der Räume ist ein absoluter Gewinn für uns. Das große Raumangebot wird einiges an Druck aus dem Schulbetrieb nehmen“, sagt Hermann.

Auch im Innenbereich gab es am Montag zum Schulbeginn noch viel zu tun, die Klassenlehrer:innen standen in den Startlöchern, um „ihre“ neuen Räume zu beziehen und einzurichten.

Zunächst werden die vier neuen ersten Klassen das neue Gebäude beziehen, mit knapp 80 Schüler:innen. Damit gebe es in diesem Klassen noch etwas Spielraum, für weitere Familien, mit deren Zuzug fest gerechnet wird. Die zwei weiteren Räume werden zunächst als Förderräume genutzt. In jedem Raum kann rund ein Drittel der Fläche durch Falttüren abgetrennt werden, für die Differenzierung und nachmittags für die OGS.

Insgesamt bekomme die GGS Hebborn nun mehr Luft für Differenzierungsräume und endlich auch für einen Musikraum im Altbau. Ob und in welchem Tempo die Schule weiter wachse sei offen, sagte Hermann. Insgesamt hat das neue Gebäude eine Kapazität von maximal 180 Schulplätzen.

Sogar den Verlust der „Zirkuswiese“ und dem damit einhergehenden Verlust des sehr beliebten Zirkusprojektes habe die Schule inzwischen verkraftet, mit einem sehr großen Trommelprojekt, das bereits im Bergischen Löwen stattgefunden habe, sei ein guter Ersatz gefunden worden.

Die Sofortschule in Refrath hat zwar nur zwei Stockwerke und einen anderen Grundriss, bietet aber ebenfalls zusätzliche sechs Klassen- und OGS-Räume – und damit Luft für weitere Aufnahmen. Eine Mensa war an der KGS In der Auen nicht notwendig, die gibt es bereits in einem Nebengebäude der Schule.

Was wir nicht wissen: Wieviele Schüler:innen gerade jetzt in Bergisch Gladbach an den Grundschulen eingeschult werden, kann die Stadt nicht sagen. Die letzten Angaben seien die aus einer Info für den Schulausschuss im Mai: Damals gab es 1067 Anmeldungen, 47 mehr als im Vorjahr. Wieviele OGS-Plätze vergeben wurden (und wieviele Eltern leer ausgingen) wird von den Trägern erst nach den Herbstferien gemeldet.

Dialog mit der Anwohnerschaft

Viel Zeit, berichtet Rolko, habe sich die Schulbaugesellschaft für die Kommunikation mit den direkten Nachbar:innen genommen, die sehr plötzlich von den Plänen überrumpelt worden waren. Auch der Verlust von Bäumen (die ersetzt werden sollen) war auf Protest gestoßen.

Mit Informationsveranstaltungen und Einzelgesprächen in Hebborn und Refrath sei es aber gelungen, klar zu machen, dass eben keine hässlichen Containerburgen, sondern ansprechend gestaltete und solide Gebäude entstehen. Aufsichtsbeschwerden und Klagen, die zwischenzeitlich im Raum standen, blieben aus.

Bolzplatz und Spielplatz benötigen Zeit

Auf den Bolzplatz in Hebborn, der hinter dem Neubau wieder eingerichtet werden soll, muss die Schule allerdings noch etwas warten. Priorität habe jetzt erst einmal die Wiederherstellung der Weg und Außenanlagen rund um die Schule, erläutert Stephan Hinzen, der zuständige Projektleiter in der Schulbaugesellschaft. Erst danach – und damit erst in 2024 – könne man sich um den Bolzplatz kümmern.

Der Spielplatz in Refrath, der der Sofortschule weichen musste, wird ebenfalls ersetzt. Dort hat die Kirche auf dem benachbarten Grundstück einen Parkplatz zur Verfügung gestellt. Der Termin der Fertigstellung, so die Schulbaugesellschaft, hänge jetzt von den Lieferfristen der Gerätehersteller ab.

Extrem enger Zeitplan

Bürgermeister Frank Stein erinnert noch einmal an den Ausgangspunkt des Projektes, im April 2022. Damals hatte die Schulverwaltung neue Berechnungen vorgelegt, dass zum Schuljahr 2023/2024 rund 60 Grundschulen-Plätze fehlen würden, vor allem in der Innenstadt und in Refrath. Und alle Raumreserven ausgereizt seien.

Sebastian Rolko, Geschäftsführer der Schulbau GmbH

Damit sei rasch klar gewesen, dass neu gebaut werden müsse – und die Schulbaugesellschaft vor ihrer großen Bewährungsprobe stand. Die hatte Stein selbst im Wahlkampf vorgeschlagen, im Januar 2022 war sie beschlossen worden und bestand im vergangenen Juli exakt aus einer Person: Geschäftsführer Sebastian Rolko.

Mit der Baufirma Kleusberg wurde schnell ein Partner gefunden, der mit Projekten dieser Art viel Erfahrung hat, die großen Module selbst fertigt, aufbaut und ausbaut. Nur mit dieser Bauweise sei der sehr ehrgeizige Fahrplan überhaupt denkbar gewesen, bekräftigt Rolko – denn nach der überraschend reibungslosen Anlieferung der Module mit Schwerlasttransportern in Hebborn und Refrath sei der (Innen)-Ausbau die eigentlich Herausforderung gewesen – mit einer Vielzahl von Gewerken, die gleichzeitig auf der Baustelle waren.

Modulbauten seien für die Firma zwar Tagesgeschäft, berichtete Kleusberg-Projektleiter Valentin Hof, aber eine Montage und Fertigstellung in nur 13 Wochen – wie in diesem Fall – sei „eigentlich kaum zu schaffen“.

Szenen von Anlieferung der Module in Refrath. Fotos: Thomas Merkenich

Enge Kooperation aller Beteiligten

Entscheidend sei aber auch die enge interdisziplinäre Kooperation und hohe Motivation aller Beteiligten innerhalb der Stadtverwaltung gewesen, der Schulverwaltung, dem Hochbau und der Bauaufsicht. Wirklich alle, so Bürgermeister Stein, hätten an einem Strang gezogen und das eigentlich Unmögliche möglich gemacht.

„Wir hatten Glück, und dann kam auch noch kein Pech dazu“, lautet Rolkos erleichtertes Fazit in Abwandlung eines Fußballerspruchs. Wobei er die letzten drei Wochen Dauerregen großzügig ausblendet.

Ganz bewusst ist die Stadt dabei neue Wege gegangen, jenseits des üblichen Verwaltungshandels. Vor allem vertragliche Vergabe des Projektes an die Schulbaugesellschaft hatte die Auftragsvergabe erleichtert – und genauso sollen auch viele weitere Sanierungsprojekte angegangen werden. Im Prinzip müssten alle Grundschulen grundsaniert oder neu gebaut werden, sagt Stein – und mit der IGP stehe auch die größte Schule der Stadt auf der Aufgabenliste der Schulbaugesellschaft.

Anlieferung und Aufbau der Module in Hebborn.

Anstieg der Kosten – und eine absolute Ausnahme

Für negative Reaktionen in der Politik hatte in der Sommerpause ein Dringlichkeitsentscheidung gesorgt, der nötig geworden war, um höhere Baukosten zu decken. Dennoch wäre es falsch, zu sagen, die Sofortschulen seien viel teurer geworden, betont Kämmerer Thore Eggert. Man habe zunächst mit sehr groben Kostenschätzungen arbeiten müssen, die sich Schritt für Schritt konkretisiert hätten.

Zum einen seien in der Bauphase zusätzliche Anforderungen hinzugekommen, zudem seien die Material- und Baukosten weiter gestiegen. Wieviel die Schulen am Ende tatsächlich kosten werde erst die Schlussabrechnung zeigen, sagt Eggert.

Nach aktuellem Stand der Prognosen, ergänzt Rolko, liegen die Kosten bei jetzt bei 8,6 Millionen Euro brutto für Hebborn und 7,03 Millionen Euro in Refrath. Zu Beginn war die Stadt von insgesamt elf Millionen Euro für beide Schulen ausgegangen.

Der hohe Zeitdruck habe eine weitere Verfahrensänderung erzwungen, die jedoch eine Ausnahme bleiben soll, erläutert Alexandra Meuthen, kommissarische Leiterin des Fachbereichs Immobilien. Normalerweise treffe der Stadtrat zunächst einen Grundsatzbeschluss, mit einer ersten Kostenschätzung – und erst später den Maßnahmebeschluss, auf Basis einer Konkretisierung der Kosten. Diese beiden Beschlüsse seien bei den Sofortschulen zusammengelegt worden, damit sei auch die Konkretisierung entfallen.

Dieses Verfahren, das bekräftigt Bürgermeister Stein, sei nur angesichts der hohen Dringlichkeit gerechtfertigt gewesen und solle sich nicht wiederholen.

Bei Bauprojekten gebe es immer die drei Faktoren Kosten, Qualität und Zeit, bringt es Kämmerer Eggert auf den Punkt. Da man bei den Sofortschule keine Zeit gehabt und Qualität habe liefern wollen seien die Kosten gestiegen.

Hochbaudezernent und Schulbau-Chef Rolko, Kämmerer Eggert, Bürgermeister Stein beim Aufbau der Module

Die nächsten Projekte

Für die Schulbaugesellschaft waren die Sofortschulen ein mächtiges Gesellenstück, doch inzwischen sind bereits weitere Aufträge hinzu gekommen: eine neue Mensa für die Hander Grundschule, die dringende Instandsetzung der Haustechnik an der IGP und der Neubau des Skateparks an der Saaler Mühle, sagte Stein. Und das sei erst der Anfang.
